Отопительный сезон близко: какая готовность в Карагандинской области

Отопительный сезон близко: какая готовность в Карагандинской области Фото: ekaraganda.kz
eKaraganda

В Карагандинской области завершается подготовка к отопительному сезону 2026-2027 годов. В регионе отремонтированы сотни теплоисточников, километры инженерных сетей и тысячи жилых домов. При этом на отдельных объектах работы продолжаются — энергетики завершают ремонт котлов и турбин, а коммунальные службы готовят тепловые сети и жилищный фонд, передаёт корреспондент ekaraganda.kz.

Ожидается, что отопительный сезон в городах и районах области начнётся в период с 1 по 15 октября, в зависимости от погодных условий.

На подготовку региона к предстоящему осенне-зимнему периоду в 2026 году предусмотрено 196,4 млрд теңге. Это на 43,8% больше, чем годом ранее.

По состоянию на 9 сентября общий уровень выполнения мероприятий по области составляет 99,6%.

К отопительному сезону подготовлены 602 локальных теплоисточника, более 1,3 тысячи километров инженерных сетей, 1 116 объектов социальной сферы и 6 068 многоквартирных жилых домов. Однако отдельные масштабные работы ещё продолжаются.

Что происходит на энергоисточниках

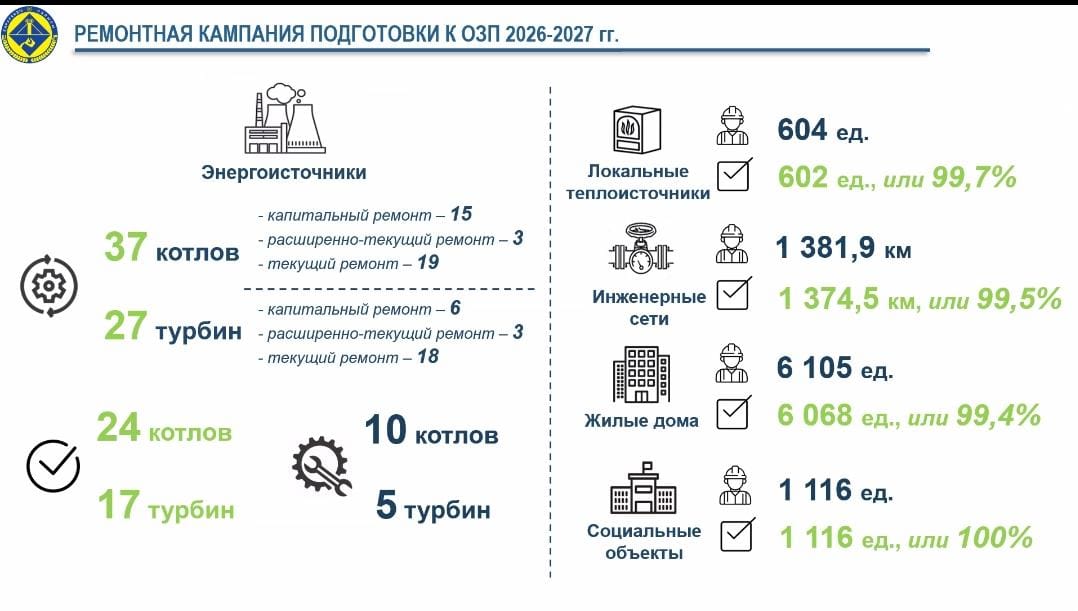

В рамках ремонтной кампании продолжается ремонт основного оборудования на семи энергоисточниках области. Всего на этот год было запланировано восстановление 37 котлов и 27 турбин. На сегодняшний день ремонт завершён на 24 котлах и 17 турбинах. В работе остаются 10 котлов и пять турбин.

Руководитель Управления энергетики и ЖКХ Карагандинской области Тлектес Досаев отметил, что сейчас главная задача — завершить оставшиеся мероприятия и обеспечить полную готовность объектов ЖКХ.

«Подготовка объектов области к отопительному сезону находится на завершающем этапе. Сейчас главное — закончить оставшиеся работы и обеспечить полную готовность объектов ЖКХ. Важное направление — обновление и реконструкция тепловых сетей. В 2026 году на бюджетные средства предусмотрена реализация восьми проектов, которые охватывают 12,3 км теплосетей. Четыре из них реализуются по национальному проекту "Модернизация энергетического и коммунального секторов"», — сказал он.

Восемь проектов по тепловым сетям

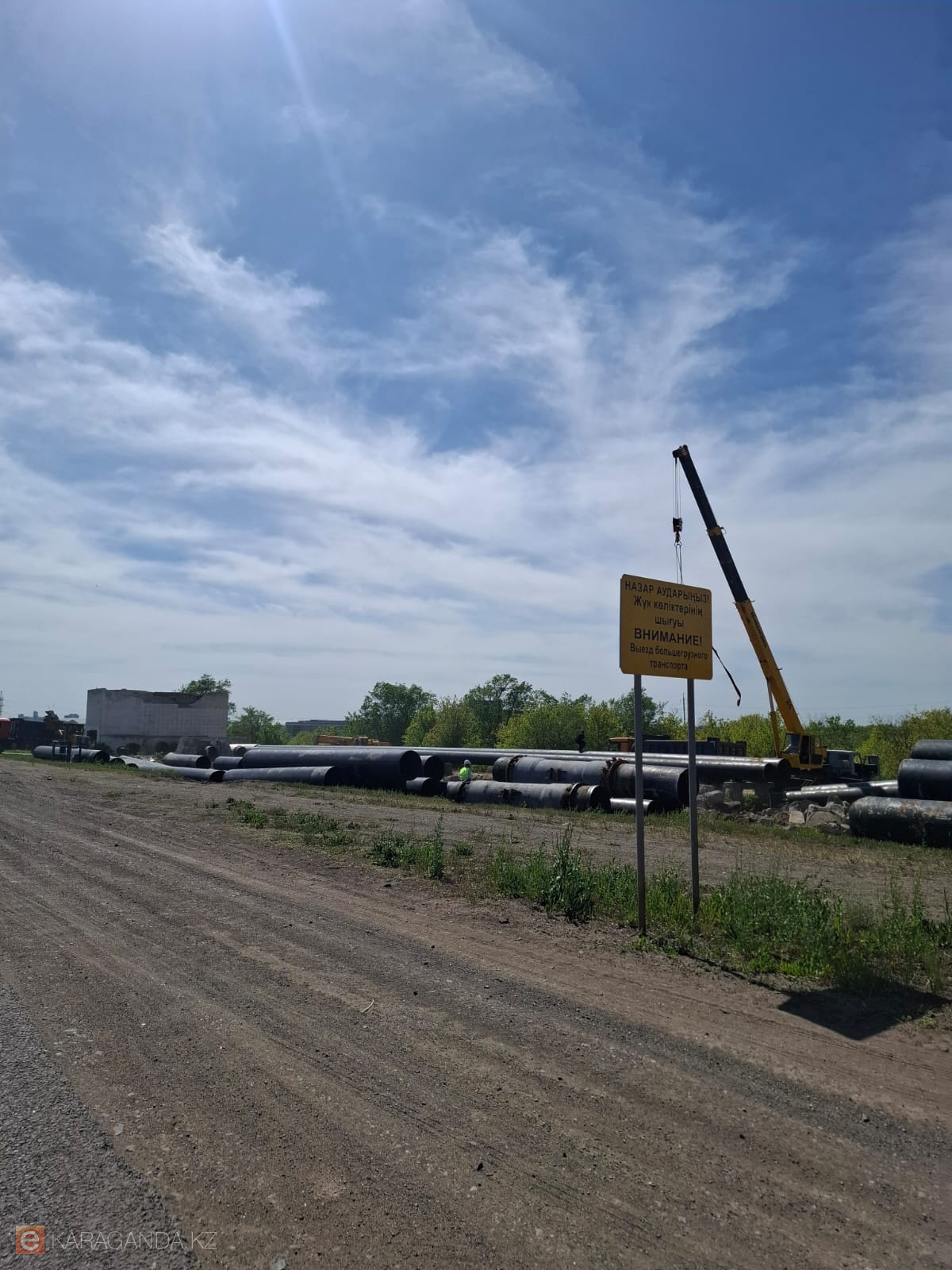

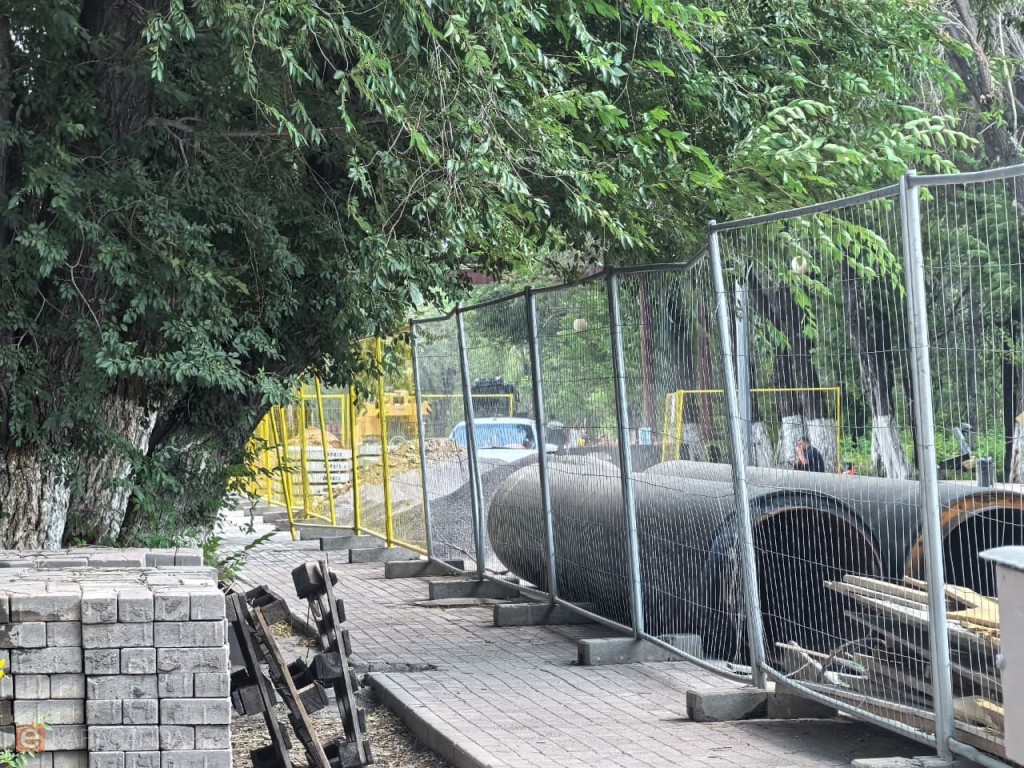

В 2026 году в области реализуются восемь проектов по реконструкции тепловых сетей общей стоимостью 28,7 млрд теңге. Проекты предусматривают реконструкцию 12,3 километра сетей.

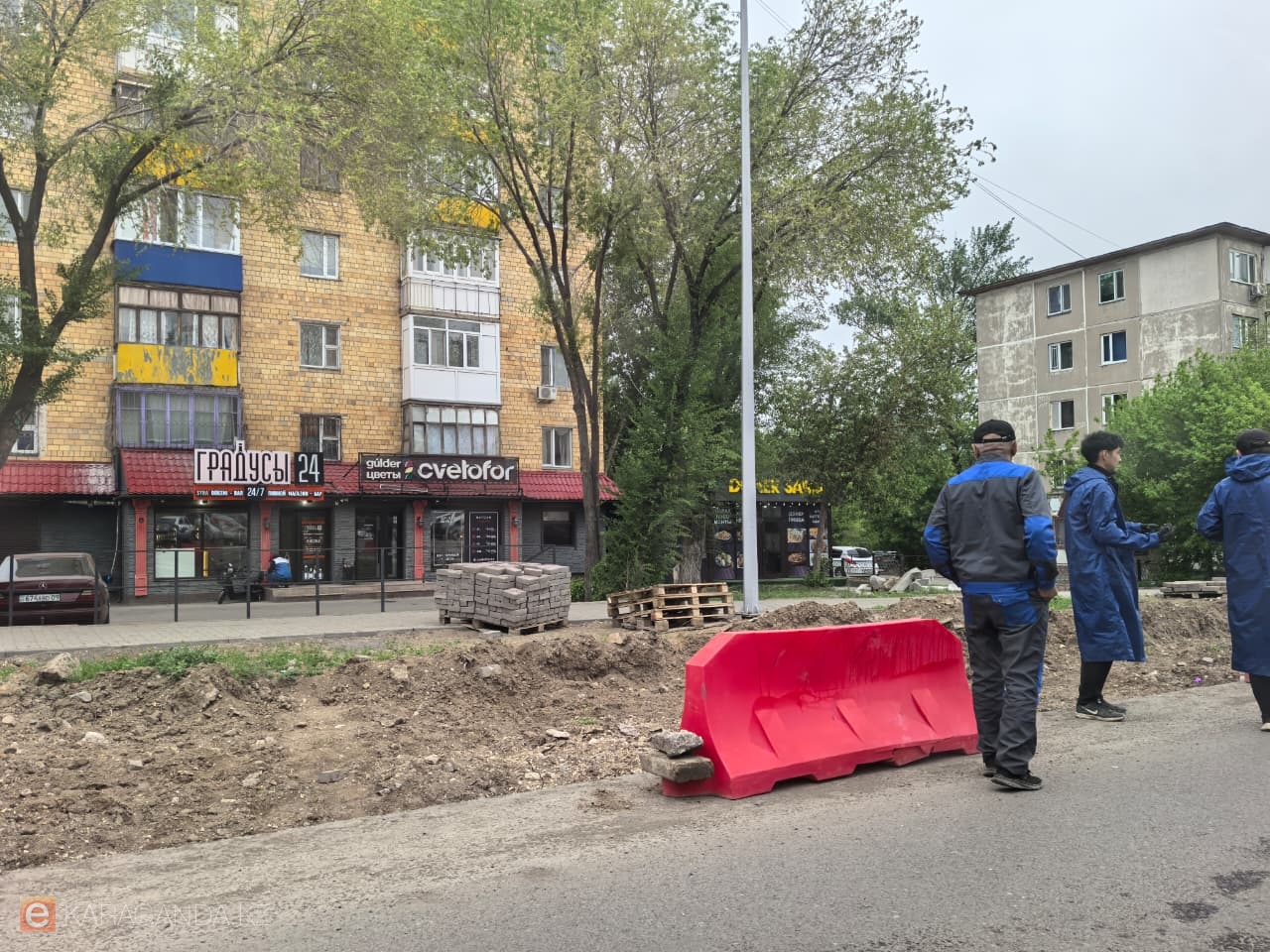

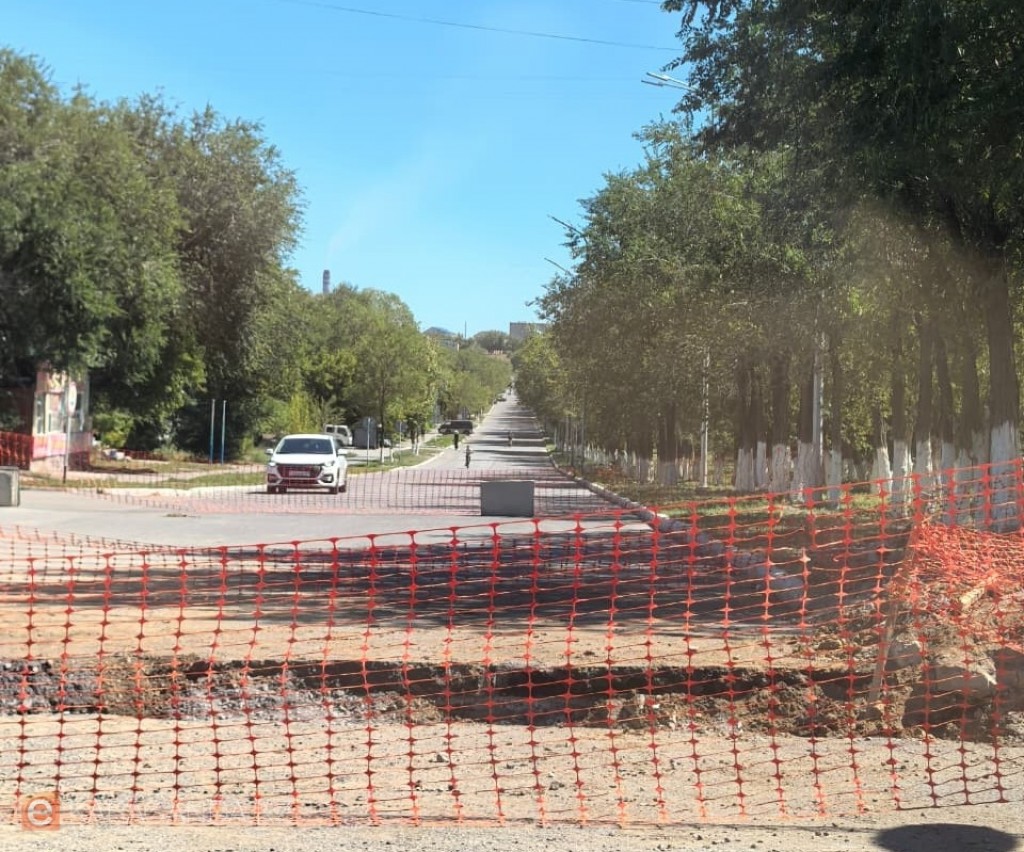

Основные монтажные работы уже завершены. Сейчас подрядчики занимаются восстановлением благоустройства — приводят в порядок территории после проведения работ. Отдельное внимание уделяется наиболее изношенным участкам тепломагистралей, где реконструкция должна не только снизить вероятность аварий, но и сократить теплопотери.

Караганда: готовность города — 95%

В областном центре общая готовность к отопительному сезону составляет 95%.

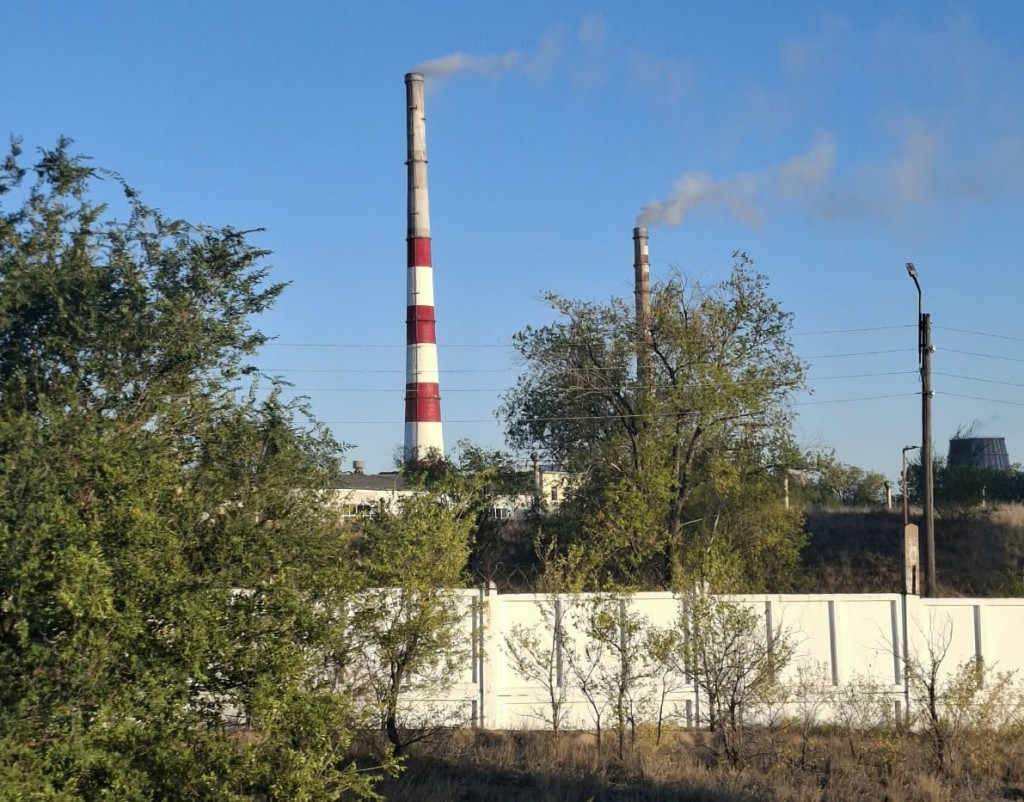

На ТЭЦ-1 и ТЭЦ-3 большая часть запланированных ремонтов основного оборудования уже завершена. Работы на отдельных котлоагрегатах продолжаются и должны быть закончены до начала отопительного сезона.

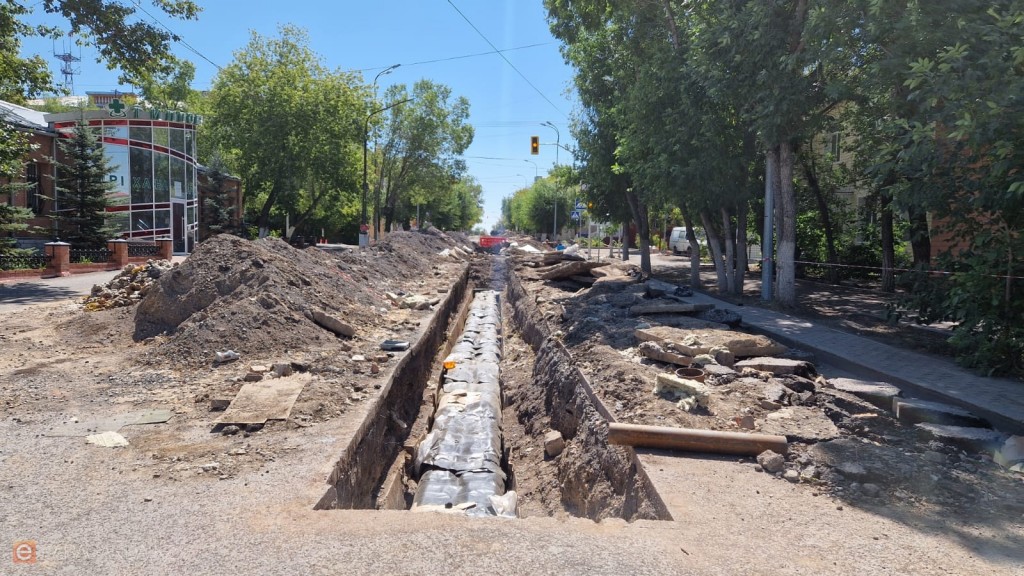

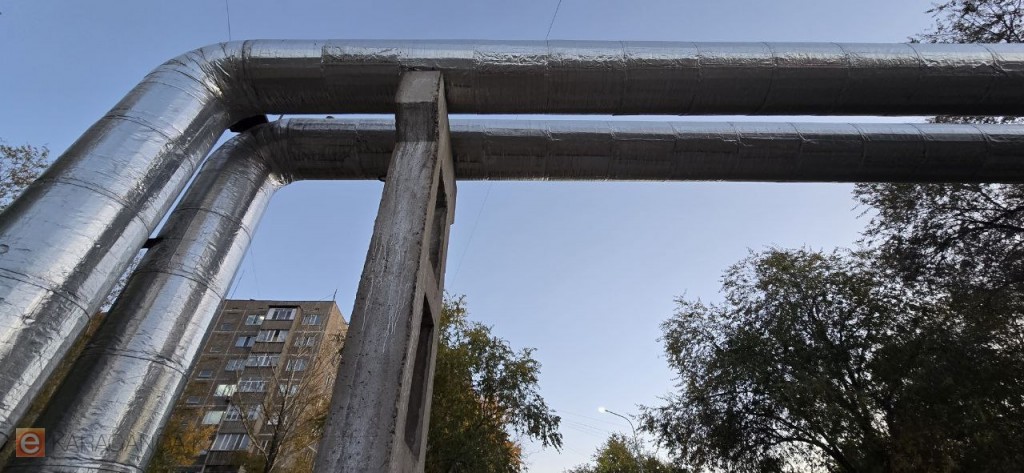

Тепловые сети Караганды также готовы на 95%. Из запланированных 15,2 км работ выполнено 14,5 км.

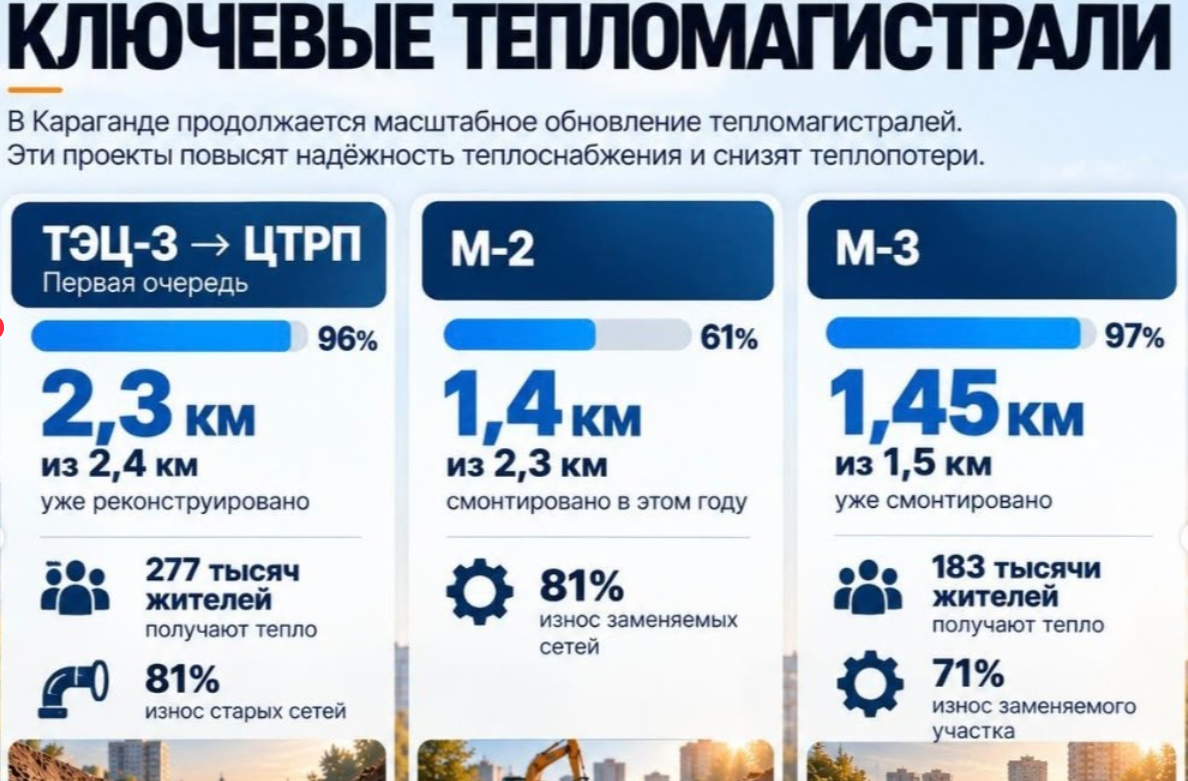

Но в городе одновременно идёт не только подготовка к зиме, но и масштабное обновление ключевых тепломагистралей. Один из крупных проектов — реконструкция тепломагистрали первой очереди от ТЭЦ-3 до ЦТРП. Её общая протяжённость составляет 2,4 км, из которых уже реконструировано 2,3 км. Эта магистраль обеспечивает теплоснабжение 2 483 объектов, которыми пользуются порядка 277 тысяч жителей Караганды. Износ старого участка достигал 81%.

После замены сетей ожидается снижение теплопотерь и повышение надёжности теплоснабжения. Кроме того, обновлённая инфраструктура создаст возможности для подключения новых жилых домов и социальных объектов.

Продолжается и реконструкция тепломагистрали М-2. В прошлом году здесь заменили 800 метров сетей, а в этом году работы охватывают ещё 2,3 км. На сегодняшний день смонтировано 1,4 км новой трассы.

Ещё один крупный объект — М-3. В этом году планируется обновить 1,5 км магистрали, из которых уже смонтировано 1,45 км. Она обеспечивает теплоснабжение более двух тысяч объектов, где проживают около 183 тысяч человек. Износ заменяемого участка составлял 71%.

Кроме того, в Караганде проводится замена теплосетей ещё на 15 участках. В рамках текущего ремонта в этом году предусмотрено обновление 2,7 км сетей.

Перед началом сезона на тепловых сетях проведены гидравлические испытания. Они позволили выявить слабые места и устранить повреждения до подачи тепла.

Как подготовили жилые дома Караганды

Работы идут и в многоквартирном секторе. Из 2 695 многоквартирных домов, получающих тепло от ТЭЦ, акты готовности уже получили 2 426 домов, или 90%.

Высокий уровень готовности и у объектов социальной сферы. Акты готовности получили 95% объектов образования и 97% объектов здравоохранения. Объекты культуры и спорта подготовлены на 100%. Оставшиеся объекты продолжают готовить к началу отопительного сезона.

Темиртау: на подготовку направили около 40 млрд теңге

В Темиртау на ремонтную программу текущего года предусмотрено порядка 40 млрд теңге. Из них 15,6 млрд теңге составляют частные инвестиции, 20 млрд — средства Национального проекта, ещё 4,4 млрд теңге выделено из бюджета.

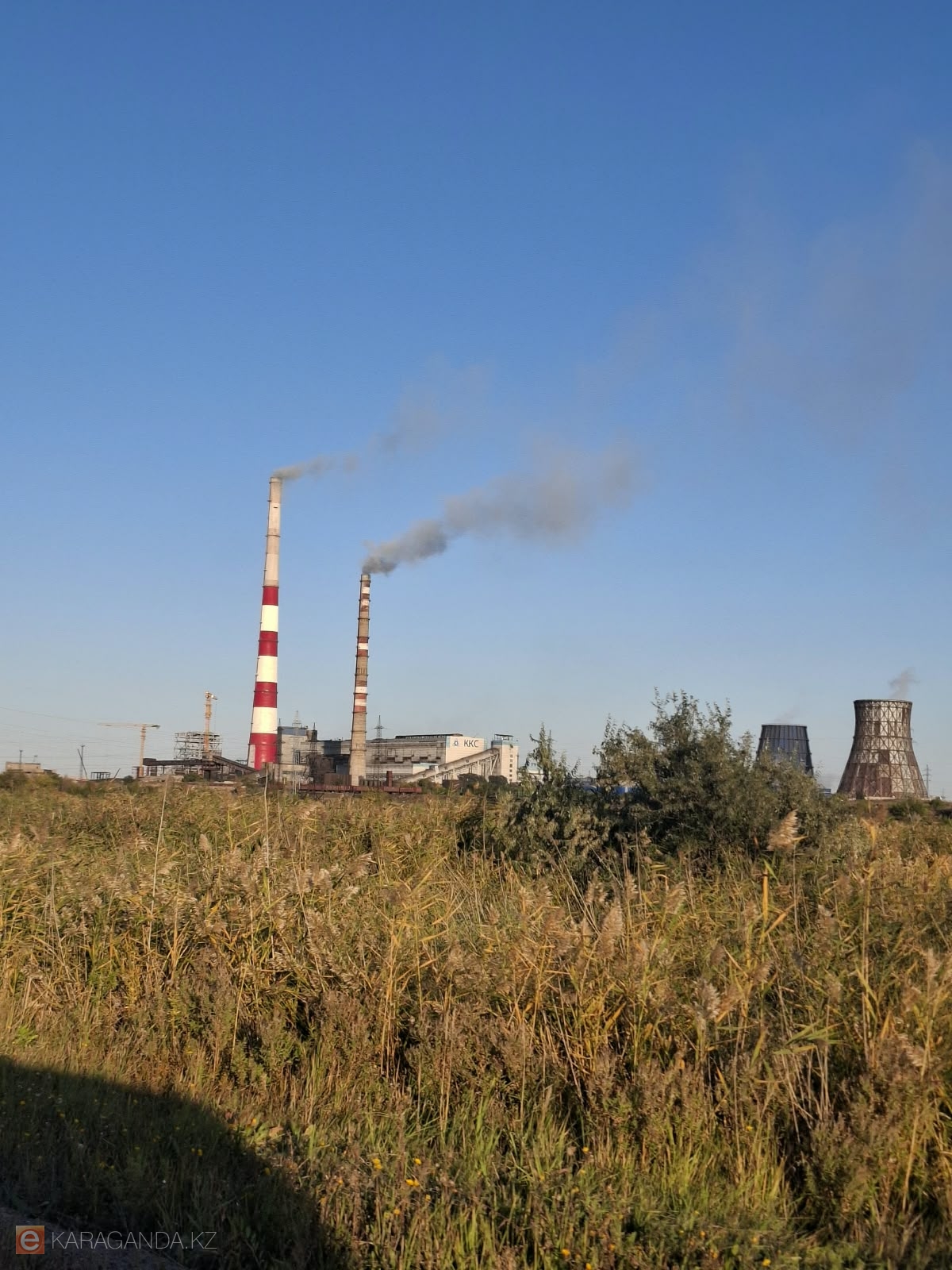

На ТЭЦ-2 АО Qarmet на ремонт основного оборудования предусмотрено 9,86 млрд теңге.

Завершить ремонт планируется до 13 ноября 2026 года. При этом до начала отопительного сезона на станции должны подготовить шесть котлов. По данным предприятия, этого количества достаточно для обеспечения города теплом.

На КарГРЭС-1 на ремонт оборудования направляется 3,5 млрд теңге. Сейчас котёл № 10 находится на капитальном ремонте. Всего к началу отопительного сезона на станции должны быть подготовлены три котлоагрегата.

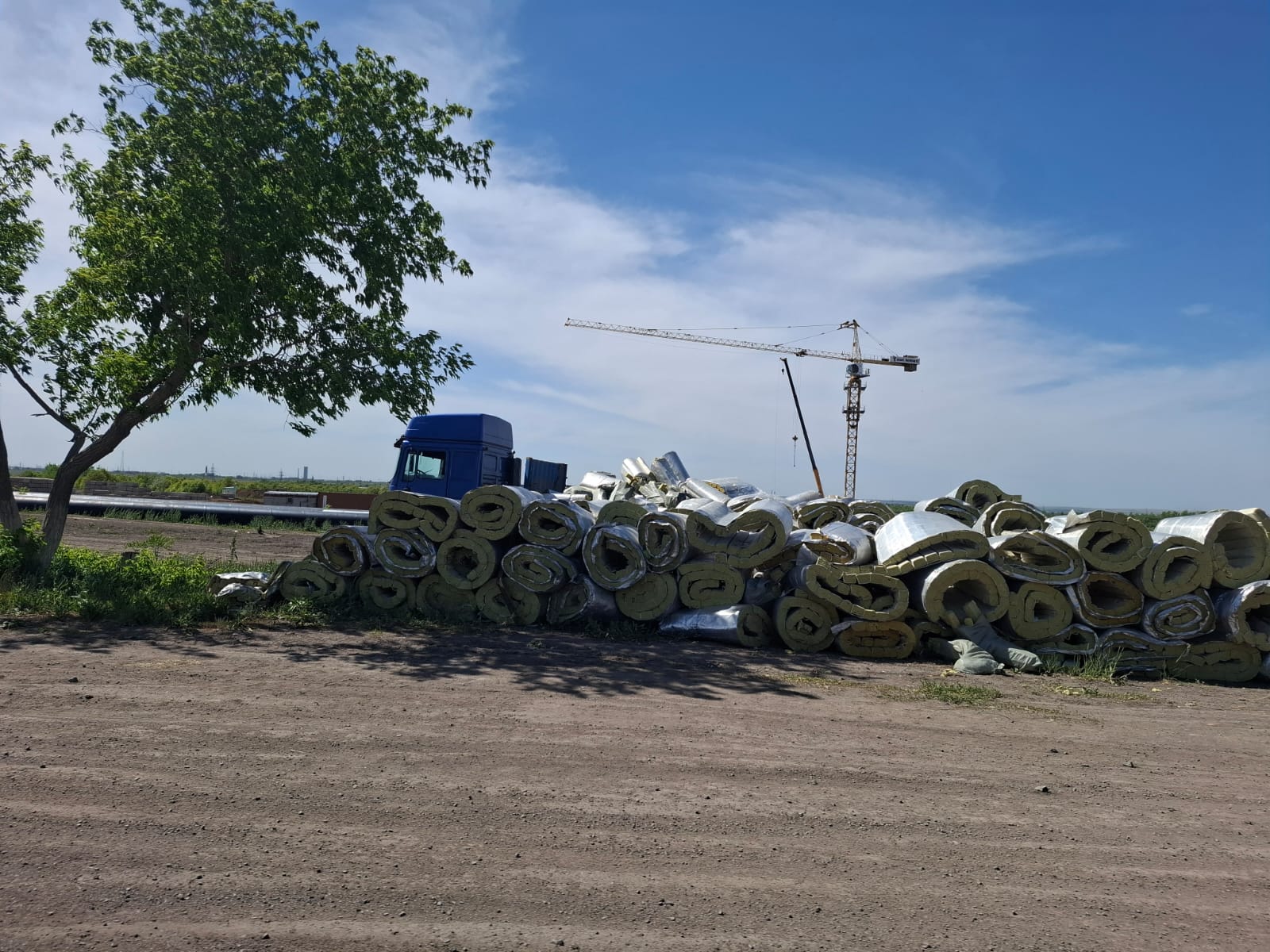

По тепловым сетям Темиртау в этом году запланирован ремонт 26,83 км. На сегодняшний день выполнено 19,83 км — это 74%.

Продолжается реконструкция тепломагистрали вдоль второго микрорайона, а также тепловывода от ТЭЦ-2. Последний проект рассчитан на два этапа. Протяжённость тепловывода составляет шесть километров, в текущем году выполняется первый этап — 3,5 км. Полностью завершить проект планируется в 2027 году.

Параллельно продолжается реконструкция водовода «Караганда — Темиртау» протяжённостью 27 км. Стоимость проекта составляет 8,7 млрд теңге. Полностью завершить его планируется в июле 2027 года.

Подготовка других инженерных сетей в городе выглядит следующим образом: водопровод — 81%, канализация — 77%, электрические сети — 75%. Из 15 трансформаторных подстанций, запланированных к ремонту, работы завершены на 11.

При этом готовность объектов социальной сферы составляет 90,4%, а многоквартирных жилых домов — 74%.

Сарань: основные работы уже завершены

В Сарани подготовка к отопительному сезону 2026–2027 годов завершена по основным направлениям.

На Центральной котельной отремонтированы котлы № 1 и № 4, заменены повреждённые участки труб, выполнена обмуровка котлов. Полностью заменены восемь тягодутьевых вентиляторов с установкой восьми частотных преобразователей.

Также проведены ревизия и ремонт вспомогательного оборудования, дробильных установок, насосов, редукторов и других механизмов.

На Центральном тепловом пункте установлены три дополнительных сетевых насоса и частотные преобразователи. Проведены ремонт и ревизия оборудования, очистка теплообменников и шламоуловителя. Заменена и линия электропередачи от подстанции «Юбилейная» до ЦТП.

В городских тепловых сетях проведены гидравлические испытания, отремонтированы и заменены отдельные участки запорной арматуры. Сети заполнены, промыты и испытаны. Центральная котельная обеспечивает теплоснабжение 295 многоквартирных домов и 45 объектов социально-культурного назначения, в том числе 55 домов микрорайона Горняк.

Отдельно проводились работы в микрорайоне РТИ. Здесь отремонтировали восемь котлов, электрооборудование и систему шлакозолоудаления, дымовую трубу, заменили запорную арматуру и аварийный участок теплотрассы, установили насосное оборудование.

В посёлке Актас централизованным теплоснабжением обеспечиваются 44 из 121 многоквартирного дома. Котельная «Нұрлы Жол» отапливает 26 домов и три объекта социально-культурного назначения. Здесь проведены текущий ремонт четырёх котлов и капитальный ремонт двух.

Котельная «18 квартал» обеспечивает теплом 18 домов и здание КДЦА. Здесь отремонтированы четыре котла, проведена ревизия арматуры и электрооборудования, отремонтирован дымоход и заменены дымососы.

Абайский район: более 20 млрд теңге на подготовку

В Абайском районе общий объём финансирования ремонтной кампании превышает 20 млрд теңге. На теплоисточники направляется 14,943 млрд теңге, на тепловые сети — 5,187 млрд, ещё 20,9 млн теңге предусмотрено на электроснабжение.

На ТОО «ГРЭС Топар» уже проведён капитальный ремонт котлов № 4 и № 6, продолжается ремонт котла № 14. Всего ремонтом планируется охватить семь котлоагрегатов. Проведён ремонт турбины № 2, работы продолжаются ещё на трёх. Всего планируется отремонтировать семь турбоагрегатов. На эти работы предусмотрено 14,9 млрд теңге.

В рамках Национального проекта продолжается реконструкция участка магистральных тепловых сетей от КарГРЭС до насосной «Абайская» и ТК-15 в городе Абай. Протяжённость участка составляет 5,3 км. Здесь устанавливается система оперативно-дистанционного контроля. На сегодняшний день смонтированы все 5,3 км трубопровода диаметром 820 мм и 12 горизонтальных компенсаторов. Также продолжается монтаж вертикальных компенсаторов и завершаются работы в районе железнодорожного вокзала и насосной «Абайская».

В городе Абае также отремонтированы тепловые сети 14 квартала. Выполнен монтаж трубопроводов общей протяжённостью 900 и 470 метров. Завершена замена участка тепловой сети диаметром 530 мм и протяжённостью 460 метров в третьем микрорайоне. Для теплоснабжения частного сектора смонтировано 2,2 км тепловых сетей по улице Темиржолшылар и в направлении Байжанова.

Продолжается строительство насосной станции. Фундамент уже готов, на этой неделе планируется возведение стен. Поставка насосов и теплообменников ожидается после 15 сентября.

В целом в Абайском районе ремонтными работами охвачено 7,91 км тепловых сетей на сумму около 5,1 млрд тенге.

Балхаш: ремонтируют 8,7 км теплосетей

В Балхаше на ремонт тепловых сетей предусмотрено 250 млн теңге. В этом году планируется отремонтировать 8,7 км сетей. Необходимые материалы уже поставлены в полном объёме, работы выполняются собственными силами ТОО «Балхаш Жылу».

Отдельная работа ведётся в посёлке Саяк. Здесь приобретены шесть водогрейных котлов ТОМ-1 мощностью по 1 МВт каждый. Стоимость одного котла составляет 24,2 млн теңге, общая стоимость оборудования — 145,2 млн теңге. Кроме того, в Саяке запланирован текущий ремонт 1,54 км тепловых сетей. На сегодняшний день выполнено около одного километра.

Главный вопрос — уголь

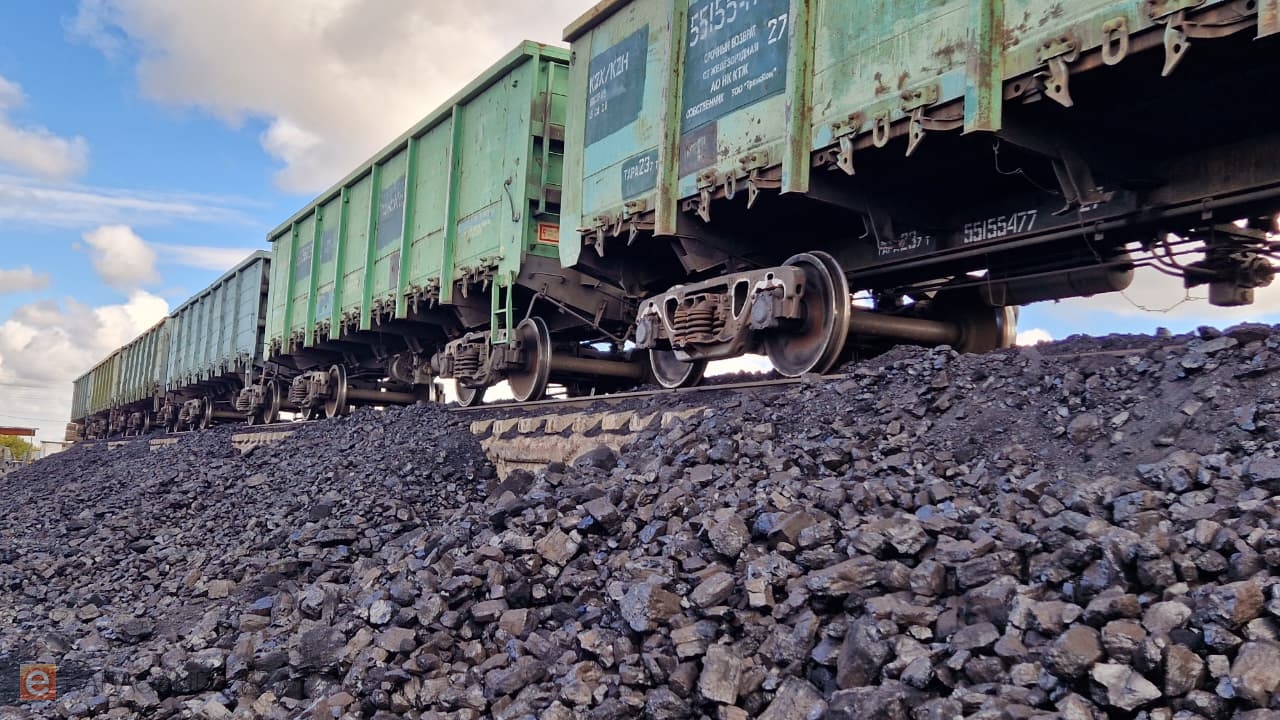

Помимо состояния оборудования и сетей, область должна обеспечить достаточные запасы топлива. На предстоящий отопительный сезон энергостанциям необходимо завезти более 7,3 млн тонн угля.

Все энергетические станции уже заключили договоры на поставку топлива. Отдельно формируются запасы угля для локальных теплоисточников, населения и бюджетных организаций. На сегодняшний день заготовлено 531,7 тыс. тонн, или 49,8% от общей потребности. Для коммунально-бытовых нужд заготовлено 81,2% необходимого объёма, для населения — 39,6%.

В Караганде потребность в угле для коммунально-бытовых нужд составляет 10,2 тыс. тонн. Закупочные процедуры проведены, договоры заключены, завоз топлива уже начат. Для жителей частного сектора, использующих печное отопление, уголь доступен в свободной продаже.

Аким Карагандинской области Ермаганбет Булекпаев поручил ответственным службам не допустить срыва сроков и формального подхода к подготовке объектов.

«Вопросы теплоснабжения находятся на особом контроле. Каждый из вас несёт непосредственную ответственность за подготовку к отопительному сезону. Недопустимы нарушения сроков и формальный подход к решению вопросов», — подчеркнул глава региона.

Отдельно он поручил усилить разъяснительную работу с жителями частного сектора, чтобы люди заранее позаботились о запасах угля.

Несмотря на то, что отдельные ремонтные работы ещё продолжаются, ответственные службы оценивают подготовку региона как соответствующую плану.

Теперь коммунальщикам предстоит завершить оставшиеся работы, оформить необходимые акты готовности, закончить ремонт отдельных котлов и тепловых сетей, а также обеспечить необходимый запас топлива.

До первых холодов у коммунальных служб остаётся несколько недель. И именно сейчас, когда большая часть масштабных ремонтов уже позади, важно не допустить, чтобы последние проценты готовности стали причиной проблем после подачи тепла.
