Караганда обновляет энергосистему: что изменится для жителей

Караганда обновляет энергосистему: что изменится для жителей Фото: ekaraganda.kz
eKaraganda

С прошлого года в шахтёрской столице ТОО «Караганда Жарык» ведёт реконструкцию фидера № 12 подстанции «Мелькомбинат». Проект направлен на повышение надёжности электроснабжения и модернизацию изношенной инфраструктуры, передаёт корреспондент ekaraganda.kz.

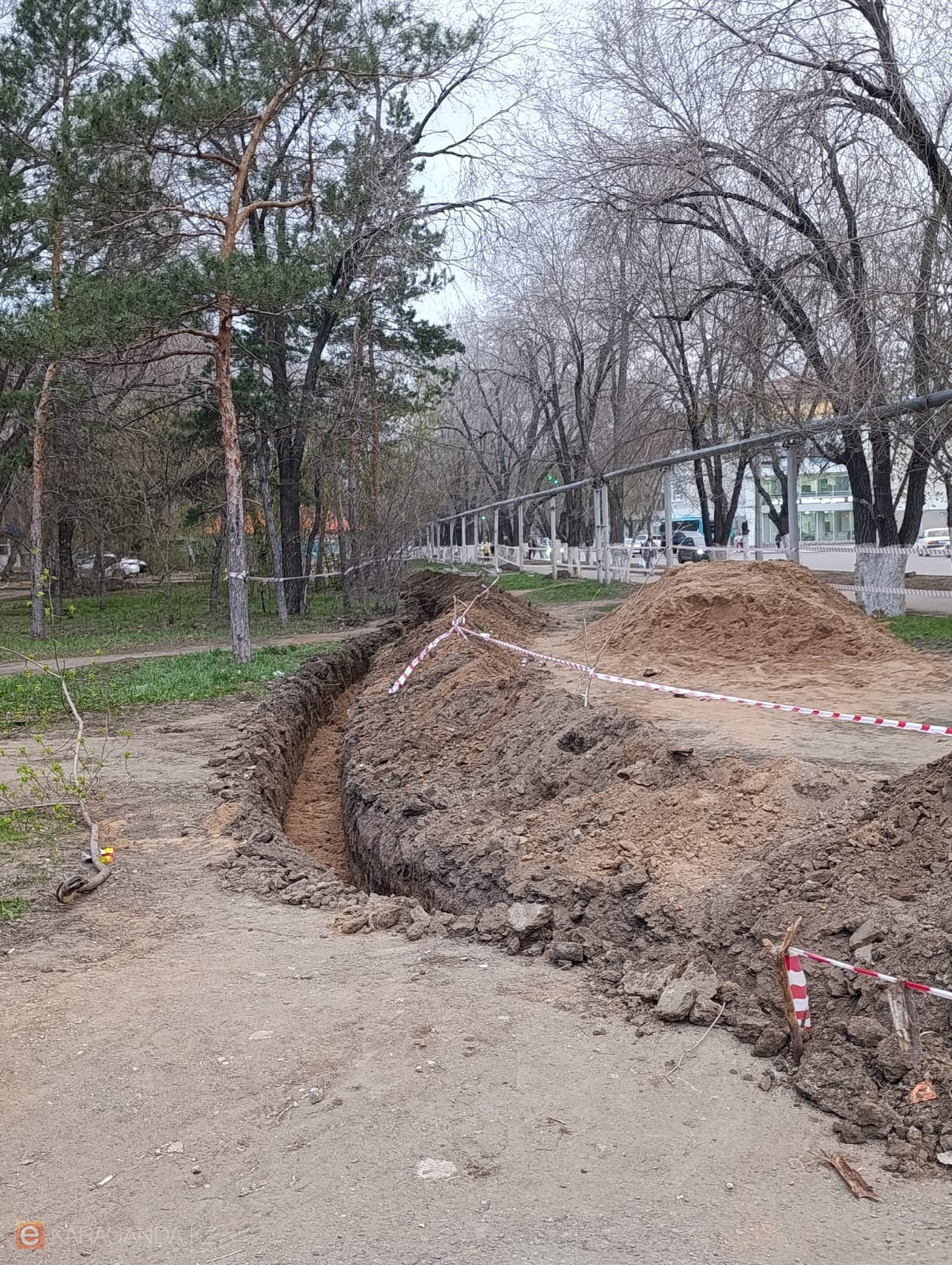

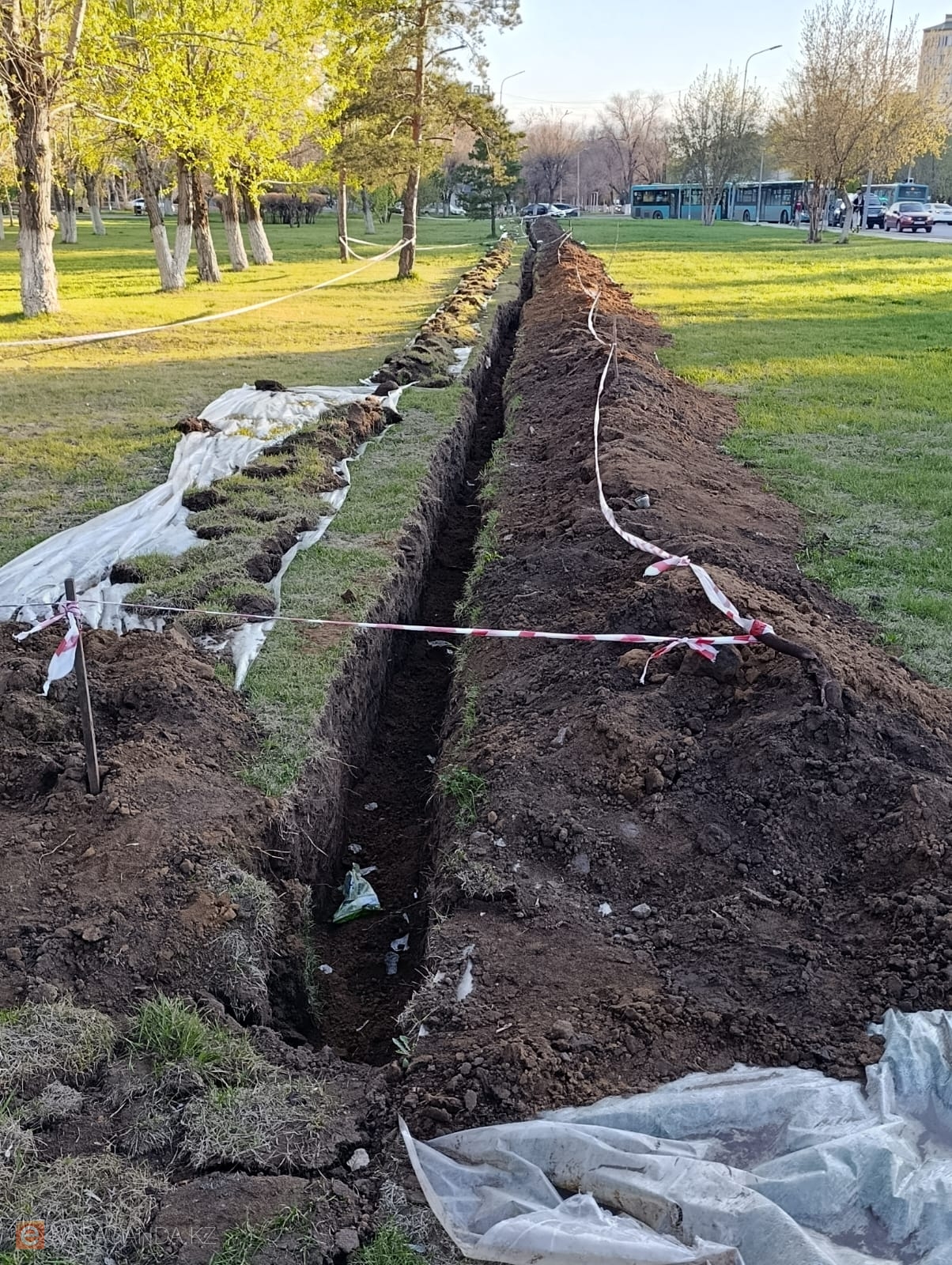

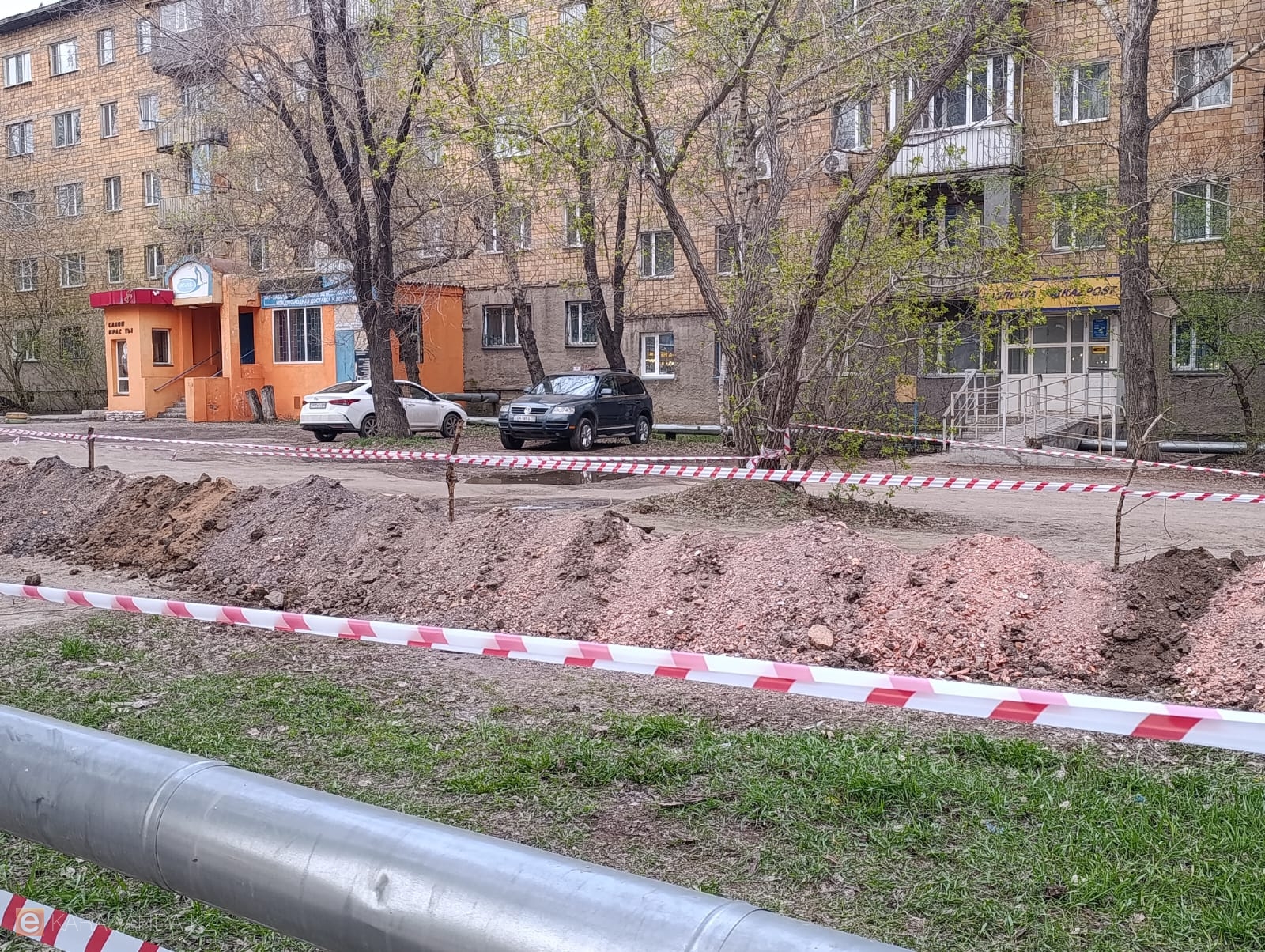

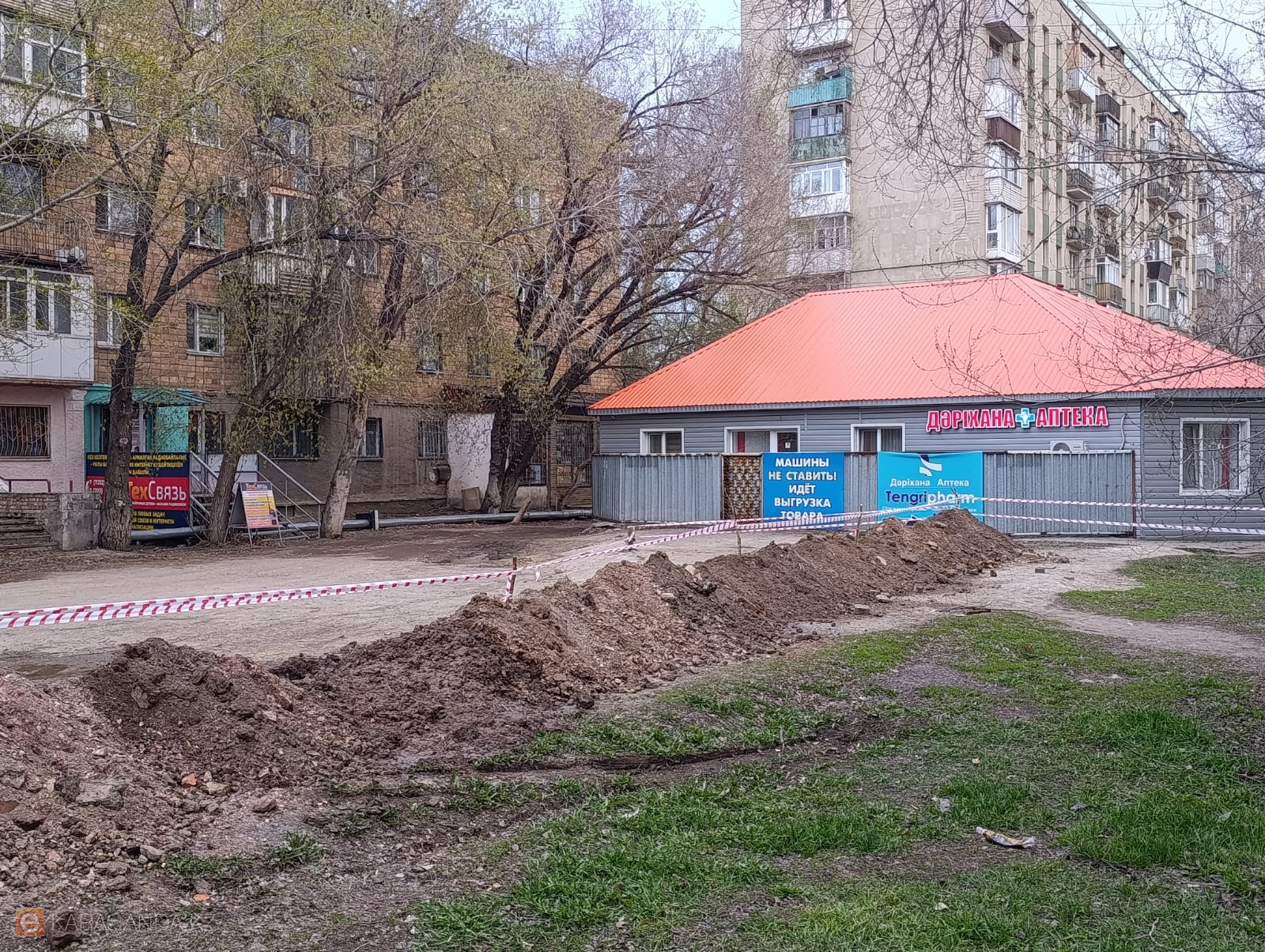

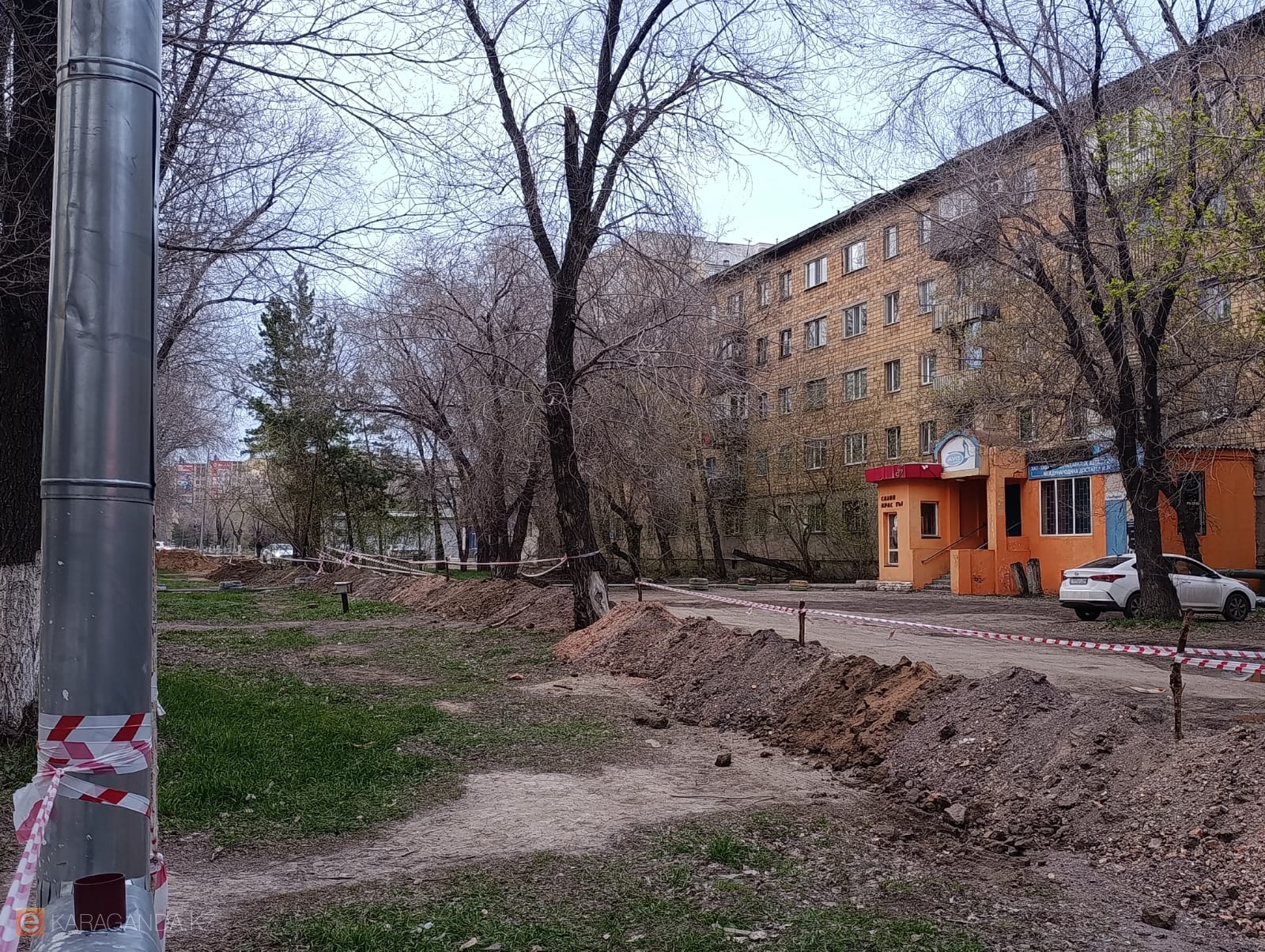

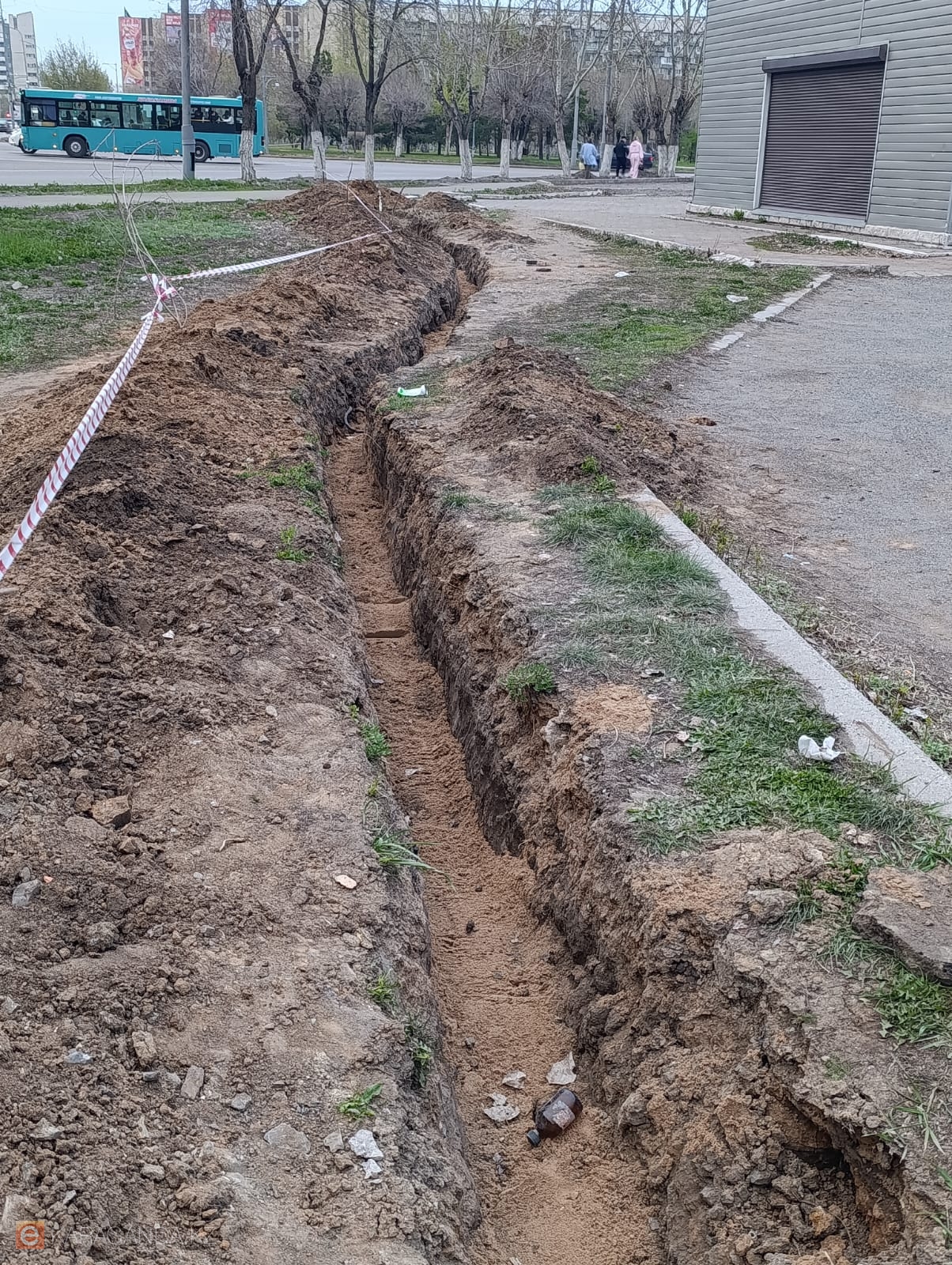

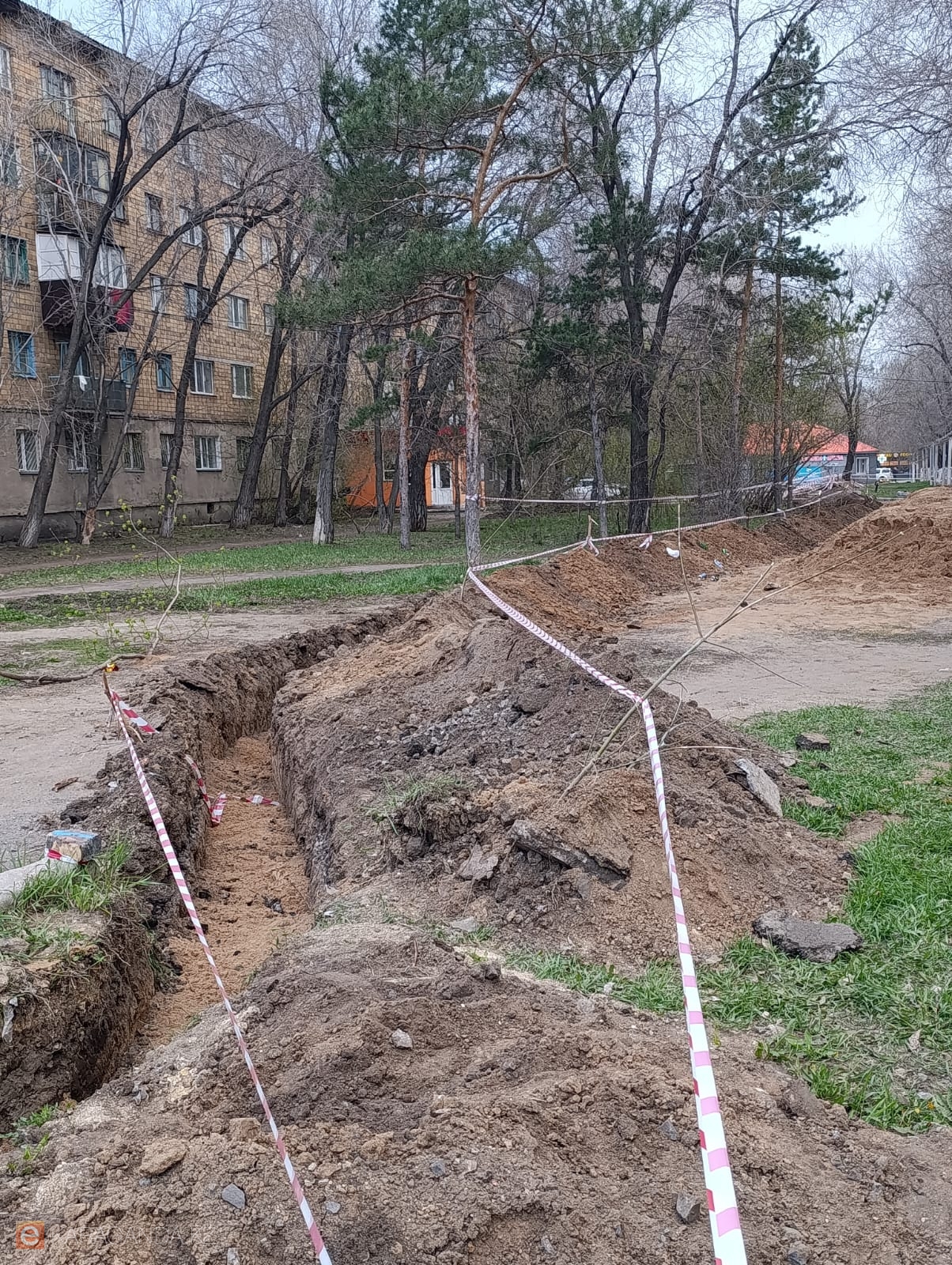

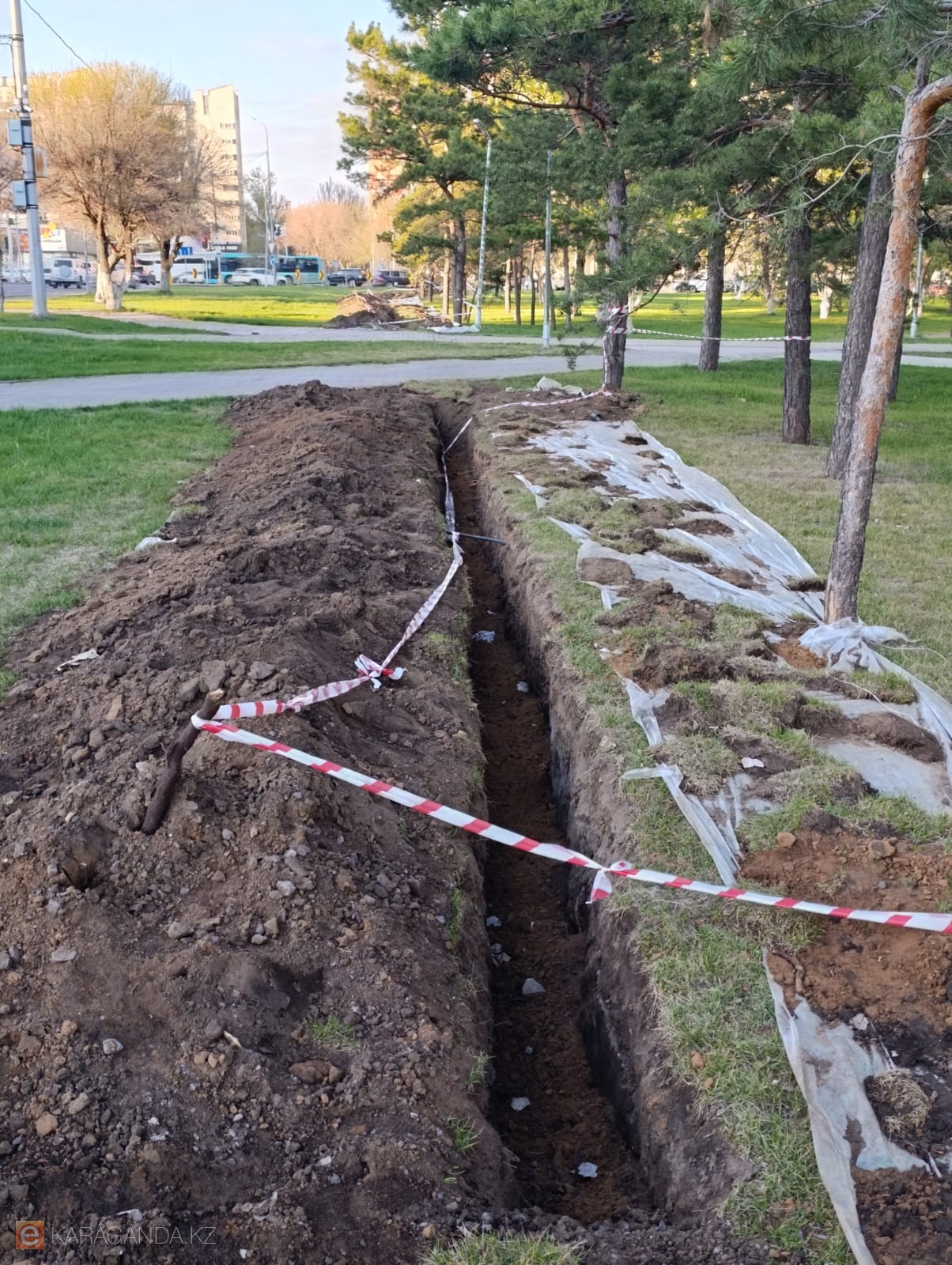

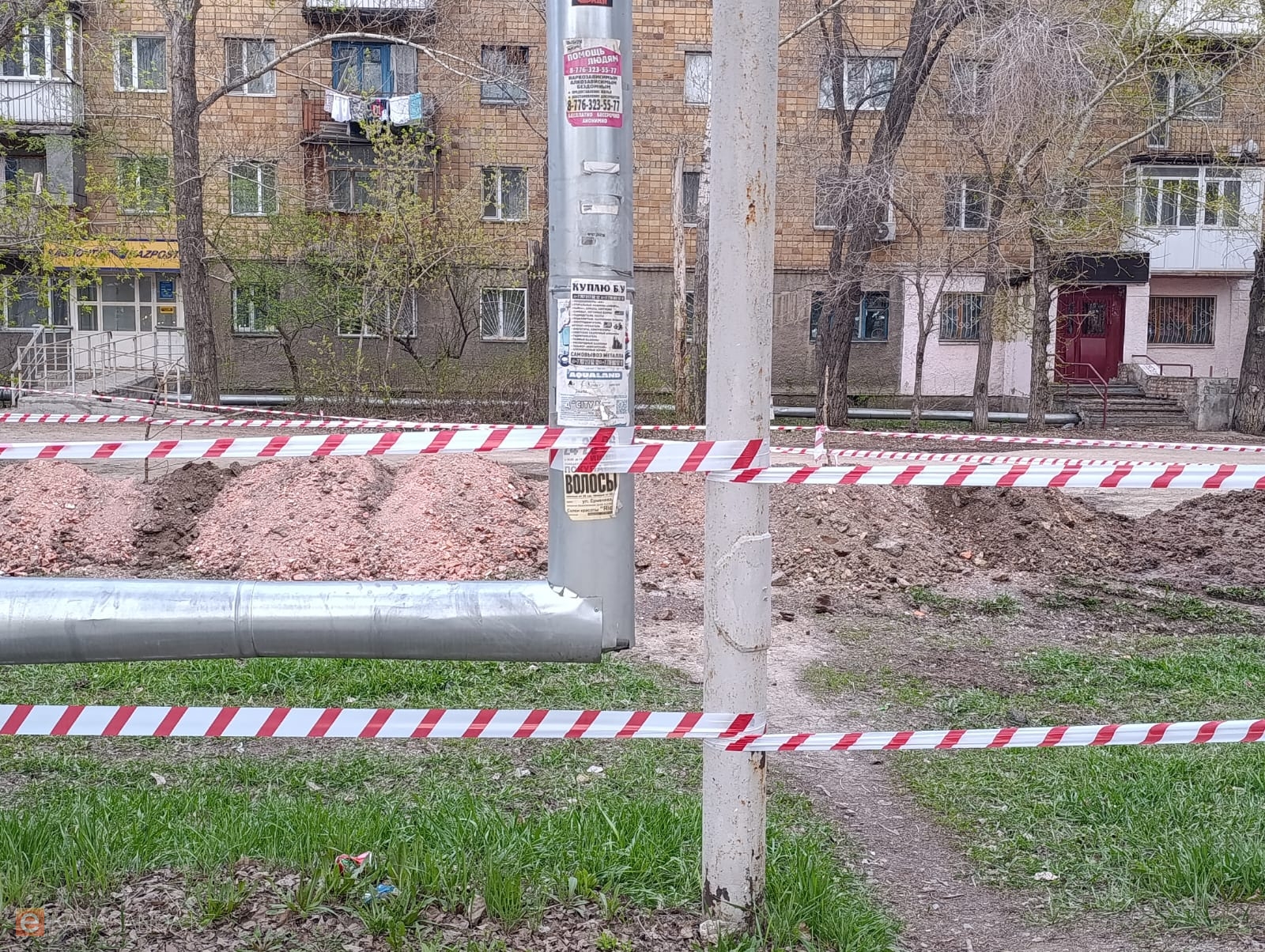

На данный момент реализуется ключевой этап – прокладка нового кабеля от подстанции до трансформаторной подстанции ТП-130 по улице Ермекова. Работы идут по графику и уже уложено более 900 метров при общей протяжённости линии 5 518 метров. Карагандинцы заметили изменения – длинные траншеи появились вдоль улицы, связаны они как раз с прокладкой кабеля.

Параллельно модернизирована и сама ТП-130. Здесь установлен новый силовой трансформатор, что позволило увеличить мощность и повысить устойчивость работы оборудования.

Что изменится для жителей

После завершения реконструкции горожане почувствуют улучшения в качестве электроснабжения:

– снизится вероятность аварийных отключений,
– уменьшатся перепады напряжения,
– сеть сможет выдерживать растущую нагрузку.

В первую очередь изменения затронут жителей 92 квартала, а также улиц Ермекова, Ержанова и Газалиева.

На этом модернизация не завершится. Следующий этап намечен на второе полугодие 2026 года, а полностью проект планируют завершить в июне 2027 года.

Масштабные планы по всему городу

В рамках общей программы развития электросетей в Караганде запланирован ряд крупных проектов. В частности, всех потребителей старой подстанции «Майкудук» 35/10 кВт переведут на новую подстанцию 110/10 кВ «Новый Майкудук».

Также в рамках инвестиционной программы заменят 12 330 метров кабельных линий фидеров № 9 и № 43 подстанции «Юго-Восток».

В текущем году завершится полная реконструкция распределительных сетей в районах Узенки и ЖБИ. Здесь обновят все комплектные трансформаторные подстанции, заменят высоковольтные кабели, а сети 0,4 кВ переведут на самонесущий изолированный провод (СИП).

Продолжается и модернизация подстанций:

– ПС «Караганда» готова примерно на 90%,
– ПС «Федоровка» – на 80%,
– строительство новой ПС «Болашак» на Юго-Востоке выполнено на 70% от первого этапа.

В акимате Караганды отмечают, что все эти меры направлены на создание более устойчивой и современной системы электроснабжения, способной обеспечить потребности города с учётом его роста.
