Большой ремонт в разгаре: карагандинские ТЭЦ модернизируют к зиме

Большой ремонт в разгаре: карагандинские ТЭЦ модернизируют к зиме Фото автора
eKaraganda

ТЭЦ Караганды продолжают готовить к предстоящему отопительному сезону. Ремонтные работы в разгаре. Сотни человек трудятся над тем, чтобы основное и вспомогательное оборудование в зимний период работало надежно и исправно. Руководитель ТОО «Караганда Энергоцентр» Флюр Гарипов подробно рассказал о том, какие работы выполняются сейчас, сообщает корреспондент сайта eKaraganda.kz.

Всего на подготовку ТЭЦ к отопительному сезону 2024-2025 годов предусмотрено более 21-го миллиарда тенге. Из этой суммы большая часть денег пойдет на ремонт оборудования ТЭЦ-3 — это 19 миллиардов 897 миллионов тенге. На ремонт ТЭЦ-1 предусмотрен 1 миллиард 601 миллион тенге.

«Суммы разнятся из-за того, что ТЭЦ-1 эксплуатируется только в отопительный период — с октября по апрель», — пояснил гендиректор ТОО «Караганда Энергоцентр».

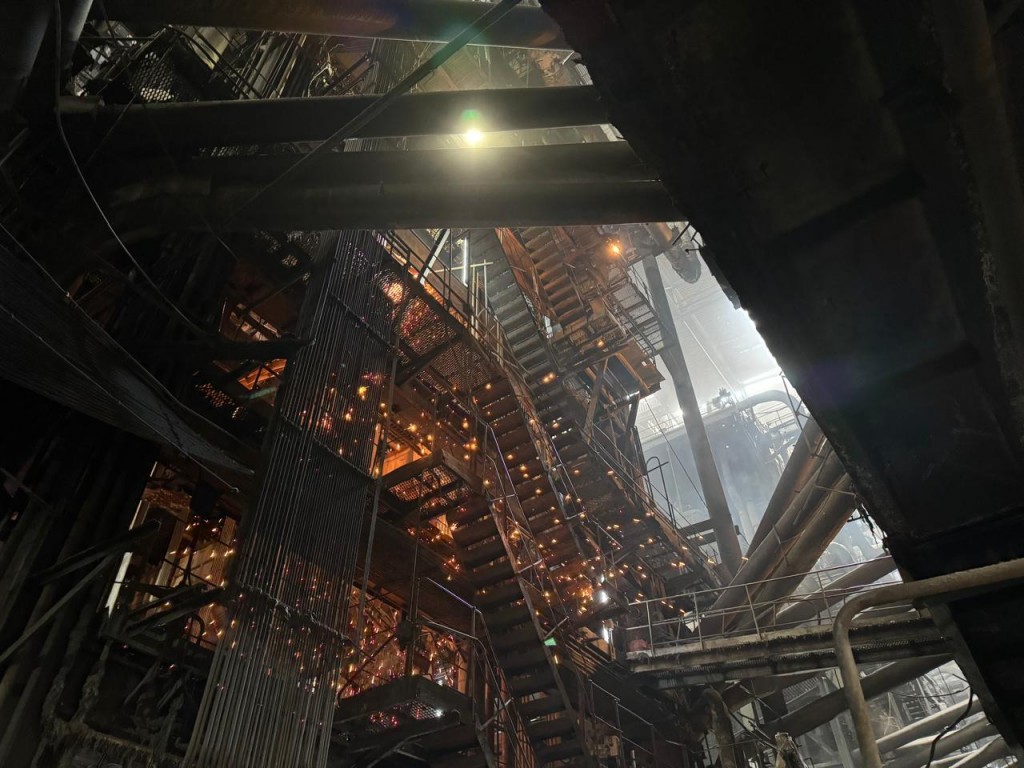

В данный момент на ТЭЦ-3 уже завершены текущие ремонты котлов № 1 и 8, выполняется текущий ремонт котла № 4 и капитальный ремонт котла № 5. Завершен текущий ремонт на турбинах № 1 и 6, ведется ремонт турбины № 3, которая будет введена в эксплуатацию 6 июня. На ТЭЦ-1 работы выполняются согласно графику, всё оборудование охвачено ремонтом.

В этом году на ТЭЦ-3 выполняются работы, которые не проводились на протяжении нескольких лет. К примеру, выполняется замена оборудования на котле № 5 в рамках капитального ремонта. В предыдущий отопительный сезон котел № 5 шесть суток находился в аварийном ремонте. Вместо него использовался резервный котел. Потребители не ощутили каких-либо изменений, однако Флюр Гарипов говорит, что такая ситуация неблагоприятна для станции. Чтобы вывести котел в ремонт, его необходимо охлаждать не менее 12 часов. По этой причине котлу № 5 во время этой ремонтной кампании уделяется большое внимание. Будет произведена замена водяного экономайзера 1 и 2 ступеней, замена панелей экрана и установка батарейных эмульгаторов третьего поколения согласно требованиям экологических норм. Весь ремонт обойдется почти в 4 миллиарда тенге. Срок ремонта 120 дней.

«Сейчас полным ходом идут монтажные работы. Всё необходимое для капитального ремонта оборудование уже находится на станции, закуп был произведен до января 2024 года. Месяц назад приступили к реализации этой работы. Часть ремонта выполняется силами собственного персонала, но большую часть работ по капитальному ремонту выполняют подрядчики. Всего ремонтом котла заняты порядка 100 человек. Персонал работает в круглосуточном режиме, люди работаю по 12 часов», — говорит Флюр Гарипов.

Позже на ТЭЦ-3 в капитальный ремонт будет выведен котел № 2, что обойдется в 2,2 миллиарда тенге.

Также в этом году расширенно-текущим ремонтом будет охвачена турбины № 4, капитальным ремонтом турбина № 2.

Ежегодно в рамках ремонтной программы выполняется большой объем работ на вспомогательном оборудовании. Это ремонт трансформаторов, железной дороги, конвейеров, пожарных водоводов, системы видеонаблюдения, ремонт зданий и сооружений, замена насосного парка, ремонт генератора.

«Прежде всего проводимая работа нацелена на безаварийное прохождение отопительного сезона. Оборудование имеет свойство ломаться, такой ремонт позволяет минимизировать риски. Увеличения паровой производительности или генерации тепла не будет, во время ремонта не меняется проектная мощность. Однако сейчас рассматривается вопрос расширения мощности карагандинской ТЭЦ-3. Выбирается подрядчик. Это будет, скорее всего, китайская компания, которая в 2016 году на этой станции реализовывала проект по расширению ТЭЦ-3. Установленное тогда дополнительное оборудование зарекомендовало себя с положительной стороны. Отказов в работе не было», — говорит гендиректор ТОО «Караганда Энергоцентр».

Проект по расширению ТЭЦ-3 планируется завершить в январе 2028 года.

Также активно выполняется программа по заполнению склада топливом. Минимального запаса угля на ТЭЦ должно хватать на 20 суток. Ориентировочно должно быть не меньше 200 тысяч тонн угля. Сейчас на складе находится 250 тысяч тонн угля.

«На этот месяц в программе по поставке угля - 81 маршрут. Запланирован ремонт топливно-транспортного цеха — замена железнодорожных путей. Срок работ составит 21-24 дня, поставка будет ограничена. После чего мы увеличим объем поставок и заполним склад до 330 тысяч тонн угля. Запас постоянно держим на необходимом уровне», — рассказал Флюр Гарипов.

На данный момент все работы по подготовке ТЭЦ к отопительному сезону идут в срок, отставаний нет.
