Реальная ситуация с подготовкой ТЭЦ-2 Темиртау к отопительному сезону

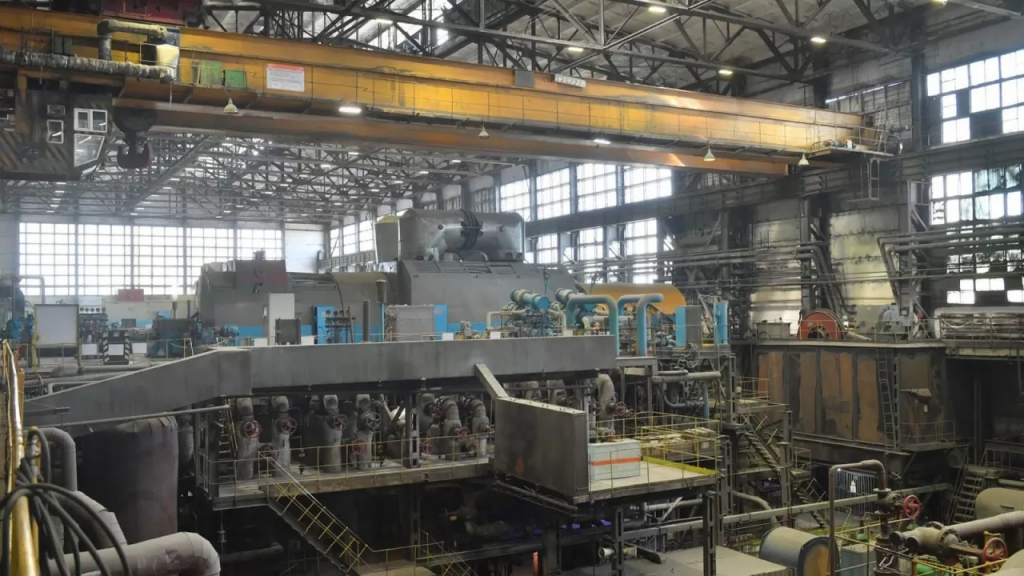

Реальная ситуация с подготовкой ТЭЦ-2 Темиртау к отопительному сезону Фото: АМТ
inbusiness.kz

До начала отопительного сезона осталось совсем немного времени. Одна из основных станций, обеспечивающих Темиртау теплом, ТЭЦ-2 АО "АрселорМиттал Темиртау" к зиме готова. О том, как ведется подготовка к отопительному сезону и какие работы были произведены, рассказал inbusiness.kz директор ТЭЦ-2 Сергей Владимирович Кривов.

– Сергей Владимирович, при подготовке к предстоящему отопительному сезону была проведена огромная работа – это капитальные, текущие, расширенно текущие ремонты основного оборудования станции. Расскажите подробнее, какие именно виды работ и где производились?

– На котлоагрегате № 1 была произведена 100%-ная замена эмульгаторов, газоходов, на котлоагрегате № 2 произведена замена эмульгаторов, на котлоагрегате № 3 также произведена замена эмульгаторов и газоходов. Очень важно отметить, что на четырех котлоагрегатах № 1, № 2, № 3, № 4 установлена футеровка. Произведен большой объем работ по вспомогательному оборудованию – мельниц, дымососов, насосов, емкостей, трубопровода. Все это значительно увеличит надежность работы оборудования.

– Будут ли котлы готовы к началу отопительного сезона?

– Да, для запуска отопительного сезона достаточно четырех котлов. Отмечу, что в этом году производительность их будет значительно повышена. Плюс ко всему в этом отопительном сезоне будут в работе еще два пиковых котла. В октябре в работу будет запущен и пятый котлоагрегат. В эту ремонтную кампанию мы произвели восстановление нагрузки на котлоагрегатах до номинальных показателей. Температурные графики будут выдержаны! Далее работать в отопительный сезон мы будем на пяти котлах, еще один будет в резерве. Повторю – этого будет достаточно даже для соблюдения всех температурных режимов при критически низких температурах окружающей среды.

– Пристальное внимание со стороны общественности, исполнительной власти и т. д. сегодня направлено на ход строительства котлоагрегата № 7, который планируется резервным. Однако не все до сих пор понимают, что именно это означает.

– В резерве – это значит в запасе. То есть у нас всегда есть котлы, которые могут заменить любой на время его ремонта. Наличие резервных котлов позволяет нам при необходимости немедленно включать их в работу и продолжать поддерживать необходимую температуру.

– На каком этапе сейчас работы по строительству котлоагрегата № 7?

– В данный момент выполнено 47% об общего объема работ. Строительство ведет филиал ТОО AB Construction. Запуск в работу котла № 7 позволит повысить общую надежность работы всей ТЭЦ-2.

– Каким образом подготовлен к эксплуатации барабан котла №7?

– Барабан прошел все необходимые испытания и все экспертизы, и он полностью соответствует требованиям эксплуатации.

– Не раз звучала информация и о качестве угля, используемого в прошедшем отопительном сезоне. Какой уголь будет использован в предстоящем?

– В прошлом отопительном сезоне использовался уголь из Экибастуза. Однако в процессе его использования выяснилось, что уголь некачественный. В этом году мы заменили уголь и закупили его у другого поставщика. При апробировании новый уголь показал хороший результат и подтвердил свои характеристики.

– Чтобы окончательно расставить все точки над i, давайте еще раз попытаемся озвучить причины, не зависящие от ТЭЦ, которые влияют на качество прохождения отопительного сезона.

– По результатам прошлого отопительного сезона выяснилось, что состояние теплосетей Темиртау в плачевном состоянии. Очень часто отключалась магистраль. Многие дома не были правильно настроены на потребление тепла. К примеру, стоят два дома рядом, в одном тепло, в другом холодно. Поэтому нужно проводить наладку по теплосети. Словом, необходимо решать заблаговременно проблемы на магистралях и подготовки самих домов, от этого тоже очень многое зависит.

Подытоживая наше интервью с директором ТЭЦ-2 АО "АрселорМиттал Темиртау" Сергеем Владимировичем Кривовым, хочется еще раз подчеркнуть – к отопительному сезону теплоэлектроцентраль готова. Вопрос остается за подготовкой тепломагистрали и непосредственно самих домов к зиме.
