Как продвигается строительство седьмого котла на ТЭЦ-2 Темиртау

Как продвигается строительство седьмого котла на ТЭЦ-2 Темиртау

 В Темиртау на ТЭЦ-2 продолжается строительство седьмого котла. По информации руководства станции, всё идёт по графику, производится установка оборудования, сообщает акимат Карагандинской области.

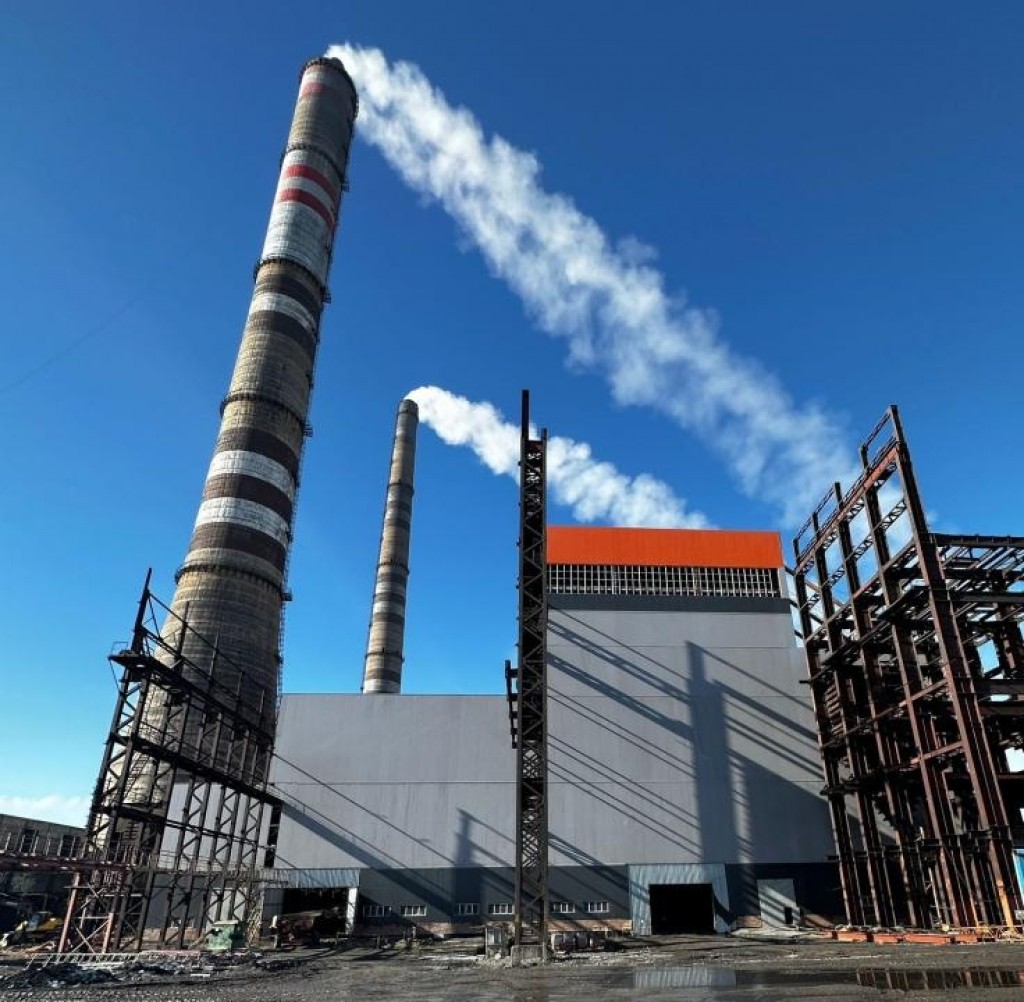

Аким Карагандинской области Ермаганбет Булекпаев посетил ТЭЦ-2 АО «АрселорМиттал Темиртау». Глава региона проехал на строительную площадку, где возводится седьмой котёл.

Затем провёл совещание с участием генерального директора компании Владимира Яблонского.

— Работы идут согласно графику. Полностью собрана конвективная часть. Сейчас готовим лотки под электрическую часть. Будем выкладывать кабельную продукцию. Ведутся подготовительные работы к монтажу топки котла, — сообщил директор ТЭЦ-2 Сергей Кривов.

По его словам, выполнено порядка 70 % всего объёма. Строители работают круглосуточно — в дневную и ночную смены.

Акиму области также доложили о предстоящей ремонтной кампании на ТЭЦ. План работ утверждён, финансирование выделено, заверил Владимир Яблонский.

Будет произведён расширенный текущий ремонт первого котла. Приступить к работам должны на следующей неделе.

Как озвучено на совещании, в этом году на ТЭЦ-2 запланированы капитальные ремонты двух котлов — № 4 и 5. Работы начнутся в июне.
