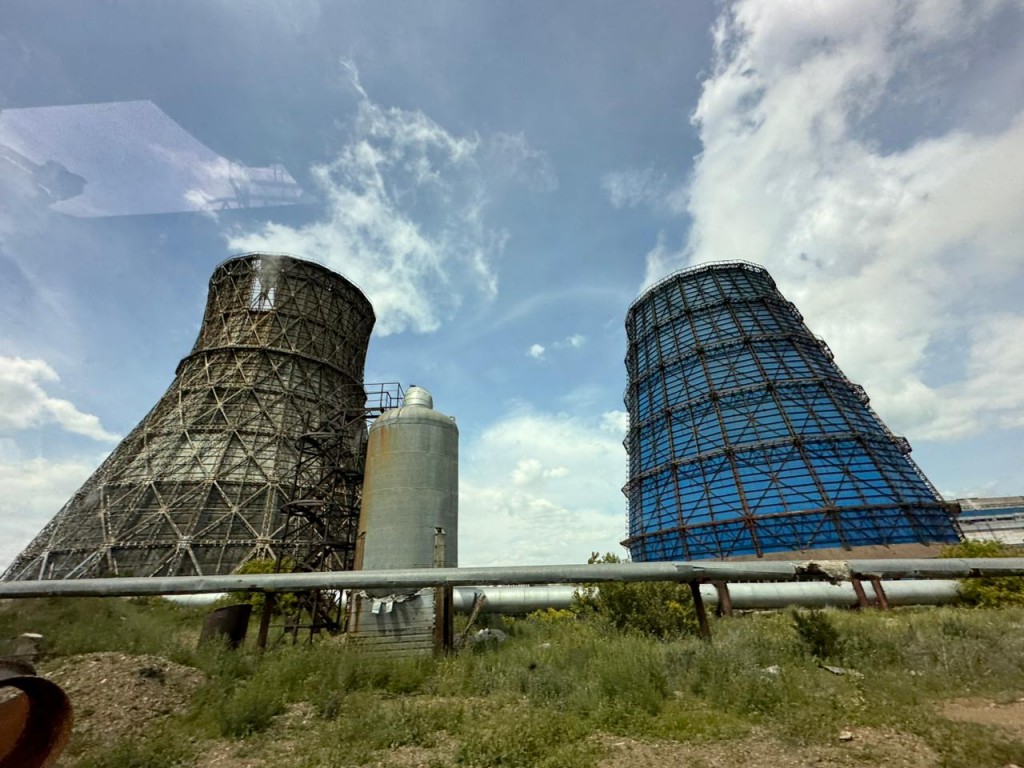

В Караганде на ТЭЦ-3 и ТЭЦ-1 завершается ремонт основного оборудования

В Караганде на ТЭЦ-3 и ТЭЦ-1 завершается ремонт основного оборудования Фото автора
eKaraganda

На ТЭЦ-3 и ТЭЦ-1 завершается годовая ремонтная программа основного оборудования. На сегодняшний день закончены капитальные и текущие ремонты на 21 единице основного оборудования теплоэлектроцентралей, сообщает корреспондент сайта eKaraganda.kz.

На ТЭЦ-3 капитальный ремонт котла и турбины завершится 30 сентября. Это финальный этап, сообщают в ТОО «Караганда Энергоцентр».

С 1 сентября начат капитальный ремонт котлоагрегата Nº 2. Энергетики проводят технические мероприятия по эксплуатационному контролю металла поверхностей нагрева и трубопроводов, отремонтируют запорную арматуру, вращающиеся механизмы, поверхности нагрева, приборный парк, электрооборудование. Осуществят замену главного паропровода, а также 100% замене подлежат панели ската холодной воронки и горелки. Произведут замену эмульгаторов на новые, третьего поколения, с большей степенью очистки.

Капитальный ремонт турбоагрегата Nº 2 направлен на снижение износа и восстановление работоспособности турбины. Будет отремонтирована система парораспределения, проведут ремонт клапанов и проточной части цилиндра высокого давления, подогревателей высокого давления. Также будет осуществлен ремонт восьми опор с перезаливкой вкладышей подшипников турбины.

Капитальный ремонт турбоагрегата затронет и его генератор. Здесь проведут ремонт арматуры и заменят участки трубопровода охлаждения генератора.
